“大干六十天 打赢收官战”——川西区域中心雅西高速K2081+850与K1969+231应急抢险工程已接近尾声
42次
阅读量
2024-10-31
发布日期
本站点
发布来源
雅西高速公路K1969+231沙坝河大桥位于荥经县青龙乡沙河坝村,为上跨沙坝河及机耕道而设,左右幅桥梁为分离的独立桥梁,桥梁左右幅的1-3跨桥下为施工弃方堆积体。受2024年汛期雅安持续强降雨影响,该处弃方体再次发生变形开裂迹象,既有挡墙墙后坡体表明出现多条沿桥梁纵向拉裂缝。

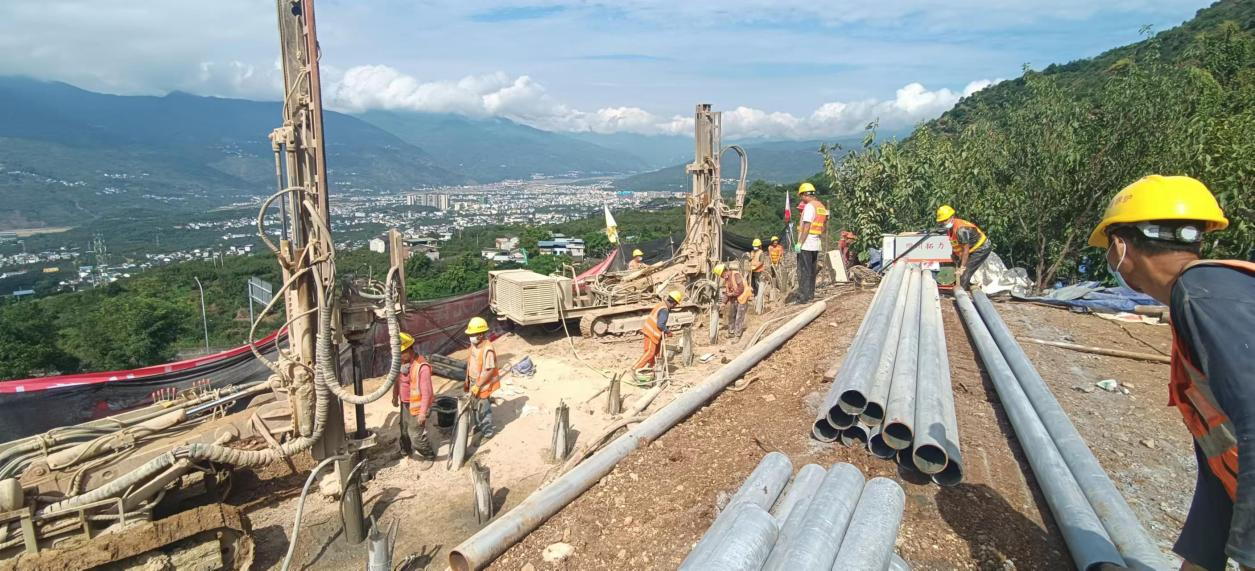

为保证沙坝河大桥下隐患安全,项目部于8月8日设置了观测点采用监控设备24小时进行观测,并安排巡查人员每两小时全天定时进行巡查。然后通过与业主、设计三方讨论比选,最终选定清方减载作为处治措施。并于8月14日上午,对场地作业通道进行清理,块石开始钻孔分解。并开始搭设溜槽。截止10月10日已完成主体抢险工程,后续将对桥墩进行维护,预计11月中旬完成施工。
雅西高速 K2017+660-K2017+710受2024年汛期连续强降雨影响,二级边坡以上5m处斜坡于2024年8月4日发生滑动。滑坡体剪出口位于机耕道附近,并造成机耕道断道,同时剪出口处一块径约4.5mx2.5mx2.5m 的大块石被滑体推出后顺坡坠落于一级边坡平台,后滚入应急车道。
为保证雅西高速 K2017行车安全,项目部于8月4日设置了观测点采用监控设备24小时进行观测,并安排巡查人员每两小时全天定时进行巡查,8月4日当晚对路面上滑移土方进行应急清理转移。并在主车道设置吨袋进行拦截。后续通过与业主、设计三方讨论比选,最终选定清方减载及稳固边坡作为处治措施。于8月16日对滑移边坡进行土方清理。8月29进行被动防护网安装。9月15日进行边坡钢管灌注桩施工。截止9月28日已完成主体抢险工程,后续对边坡进行排水处理,预计10月31日完成施工。
